神楽I様邸
2025年9月 着工
-

やり方

やり方を出しました。
2025.9.23
-

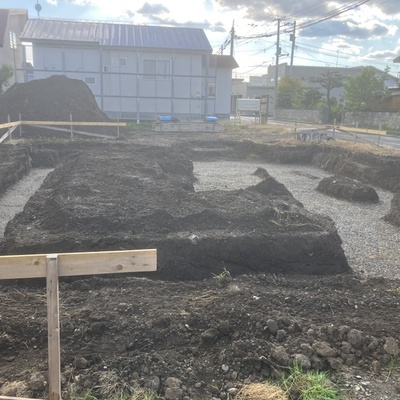

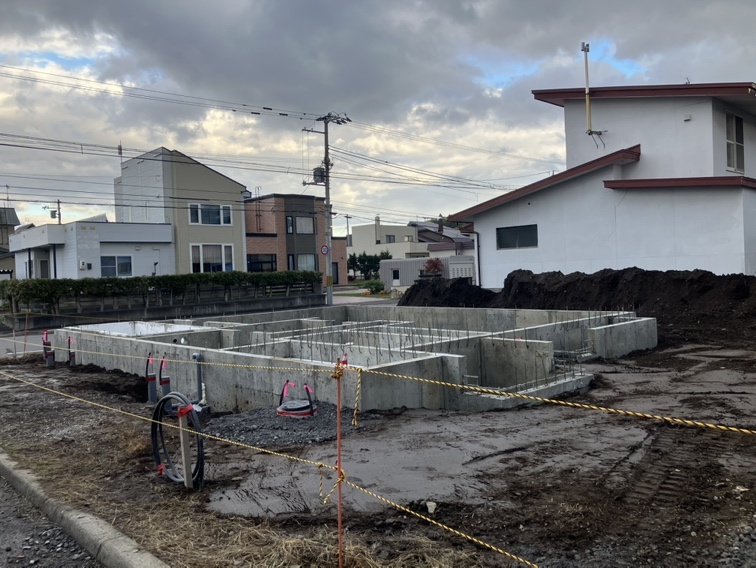

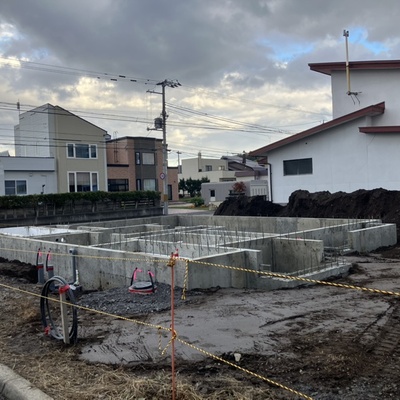

基礎工事

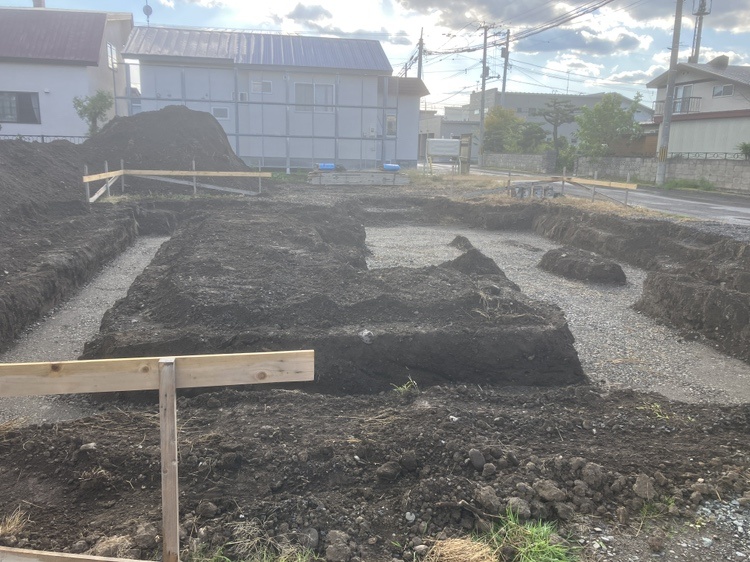

根堀が終りました。
2025.10.2
-

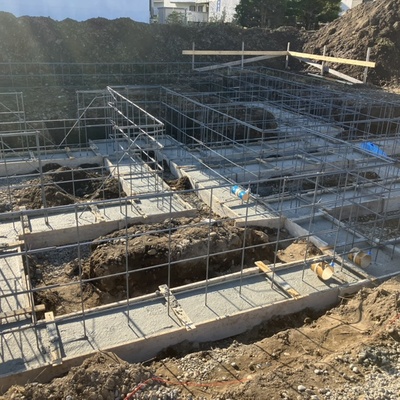

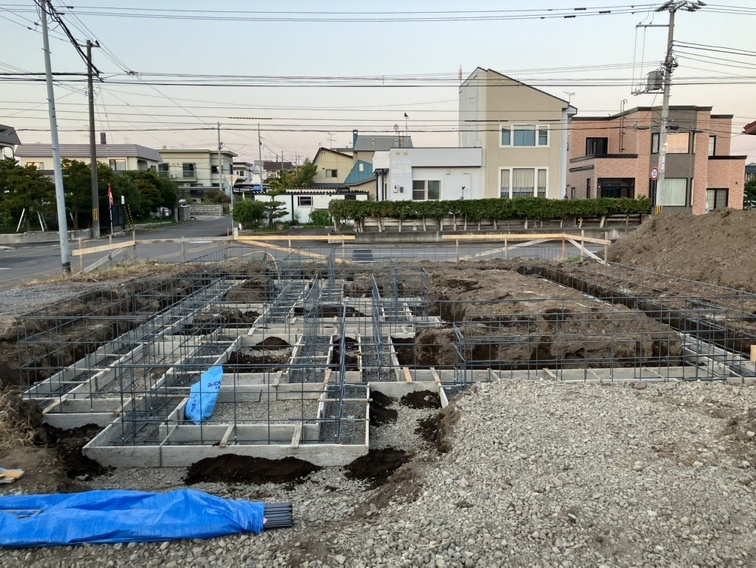

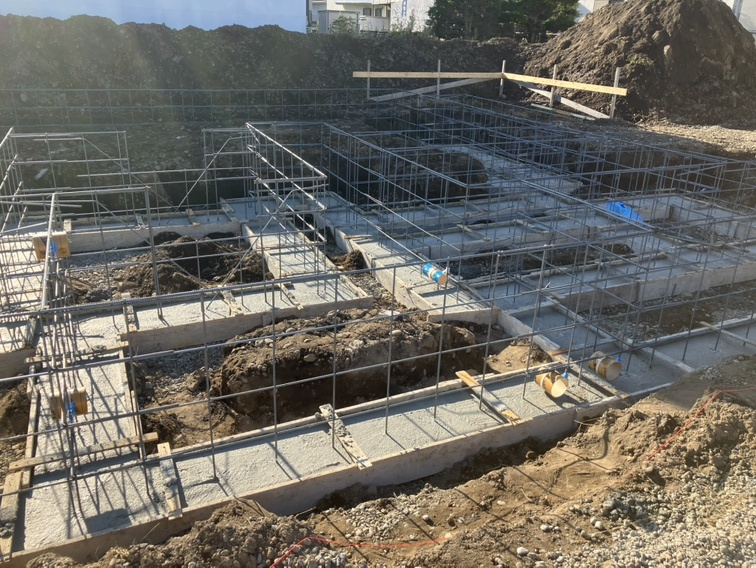

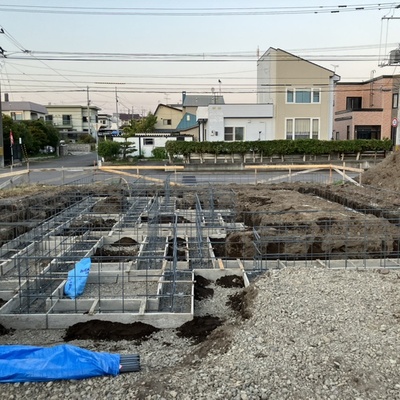

基礎工事
鉄筋を組みました。
2025.10.6
-

基礎工事
基礎のベースコンクリートを打設しました。
2025.10.7
-

基礎工事
型枠を組みました。
2025.10.16
-

基礎工事
型枠を取りました。

2025.10.23
-

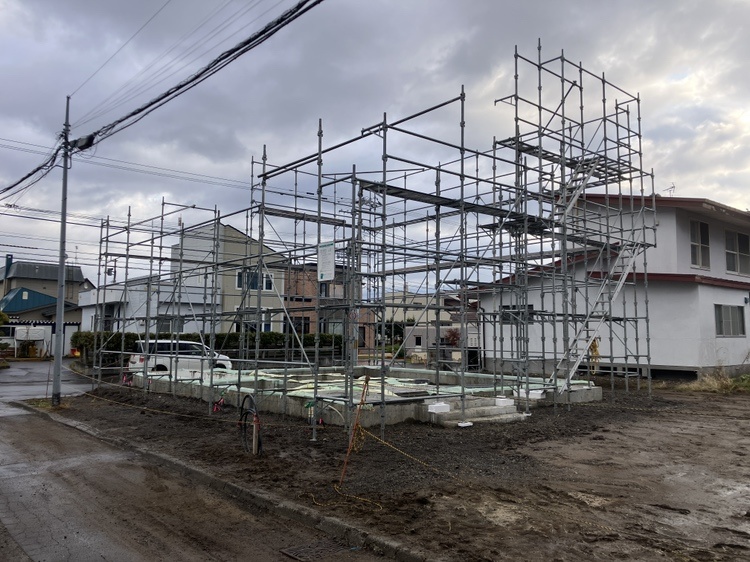

仮設工事

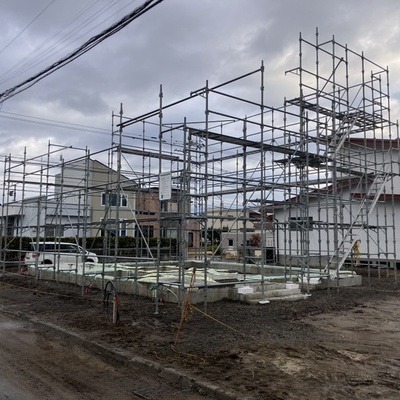

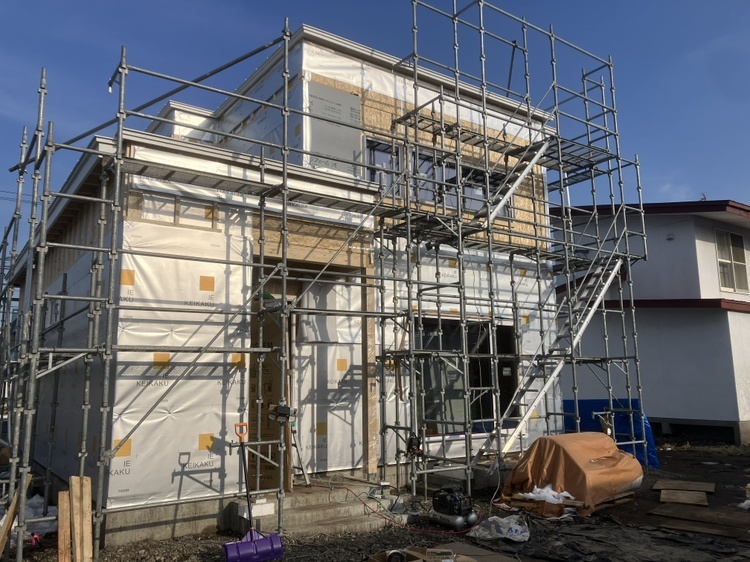

足場を組み立てました。

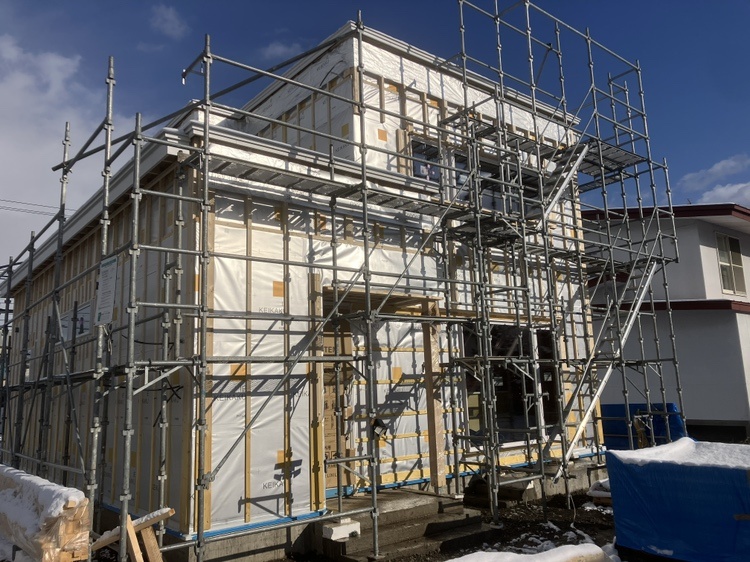

2025.11.5
-

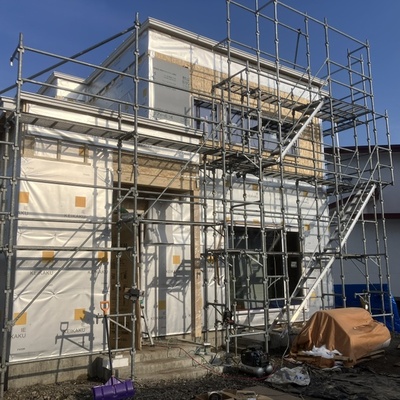

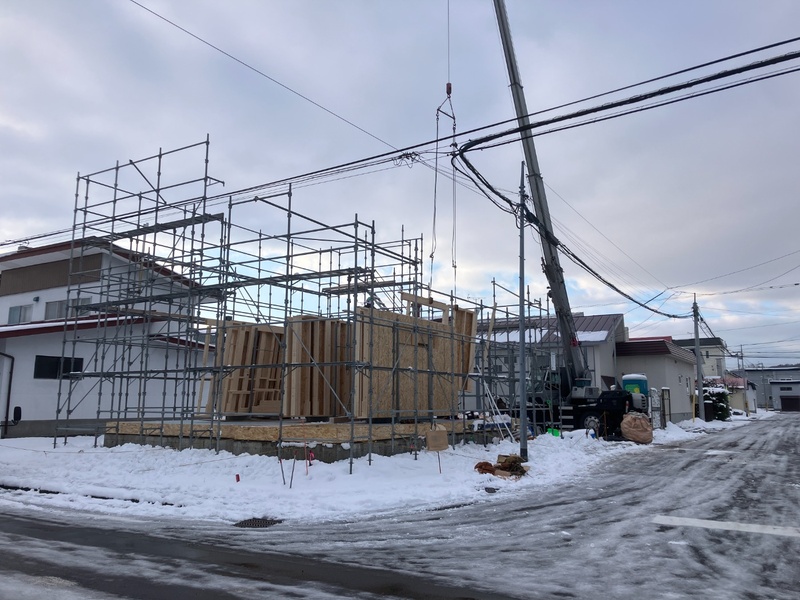

木工事

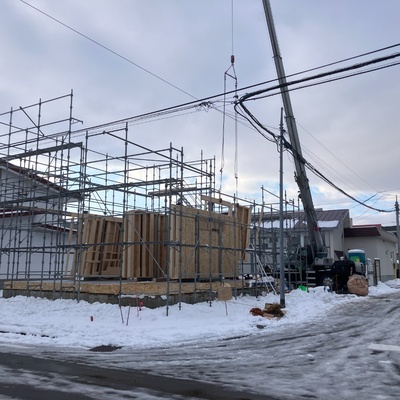

大工工事がスタートしました。 床組みをしています。
2025.11.10
-

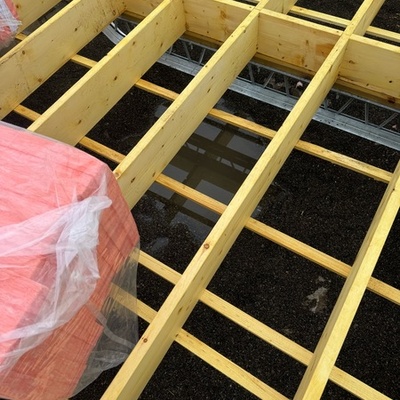

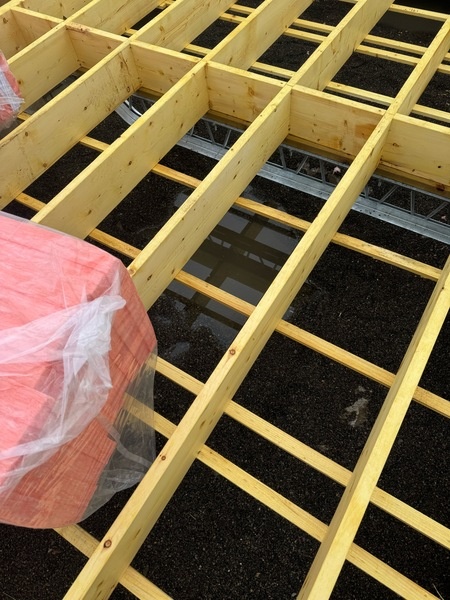

木工事

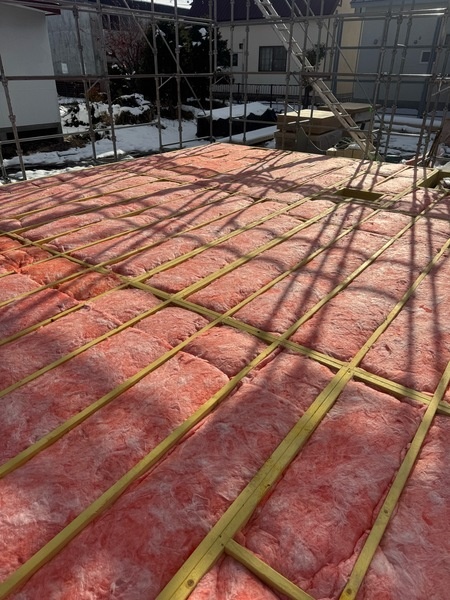

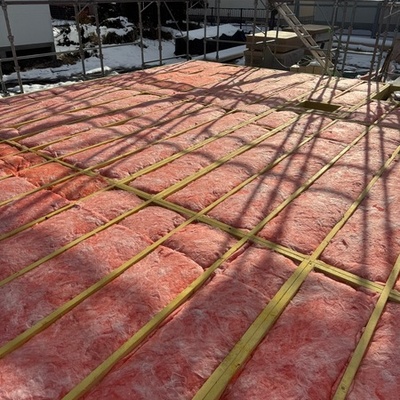

床の断熱材を充填しました。
2025.11.12
-

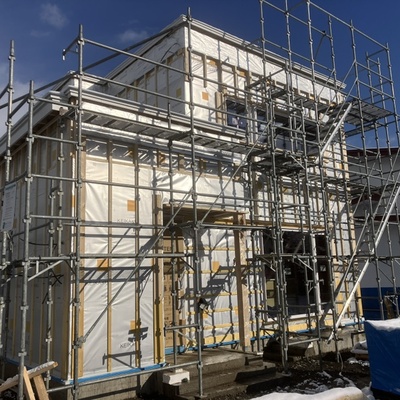

木工事
パネルの建て込みをしています。
2025.11.20
-

板金工事

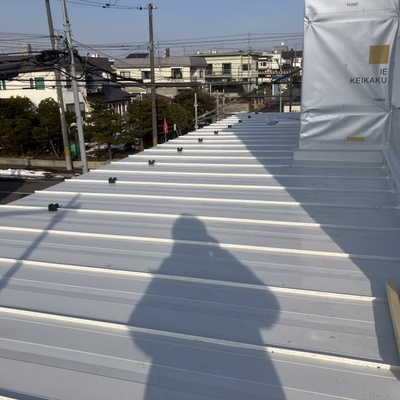

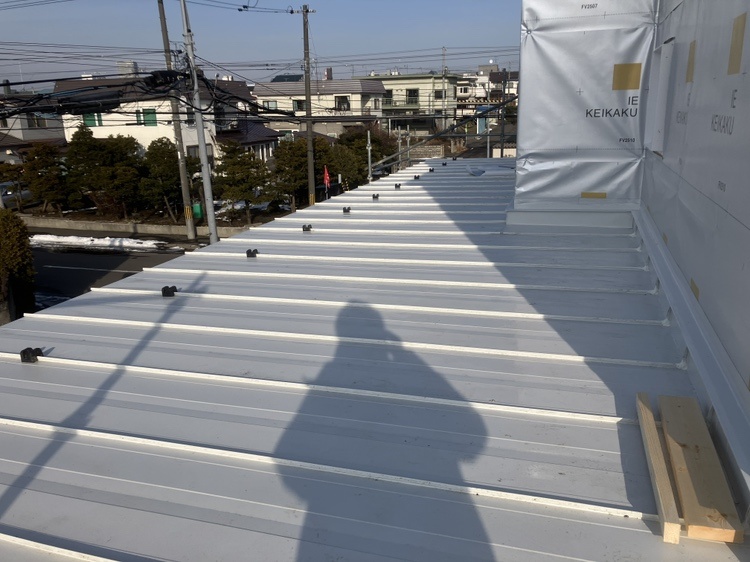

板金工事中です。
2025.11.25
-

木工事
サッシを取り付けました。
2025.11.25
-

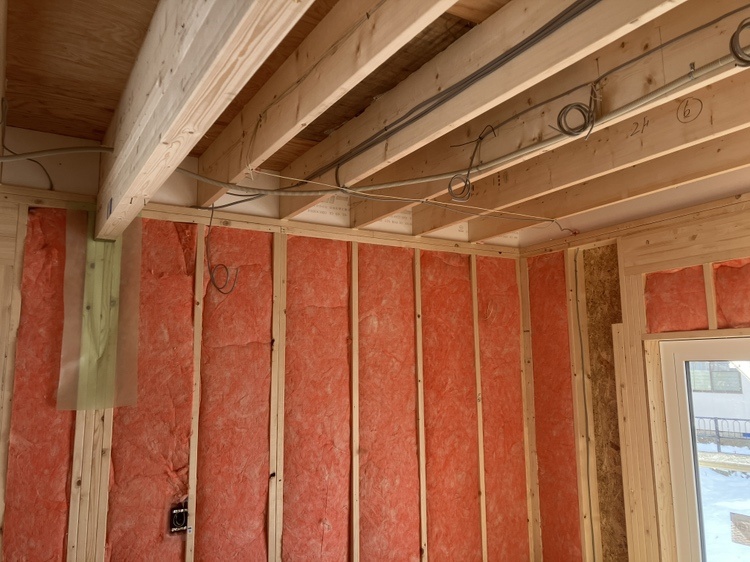

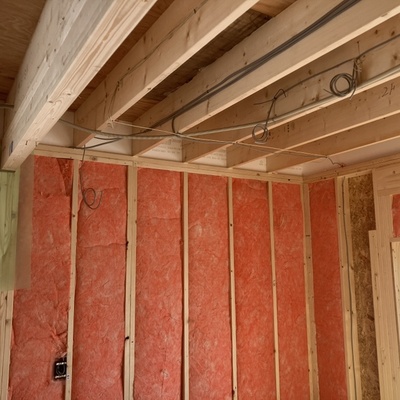

木工事

壁に断熱材を充填しています。
2025.12.4
-

木工事
外壁下地の工事中です。
2025.12.4
-

木工事

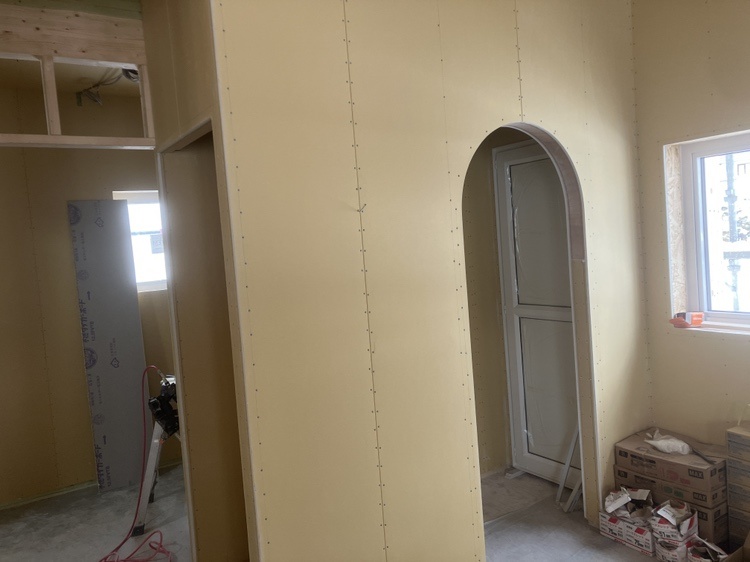

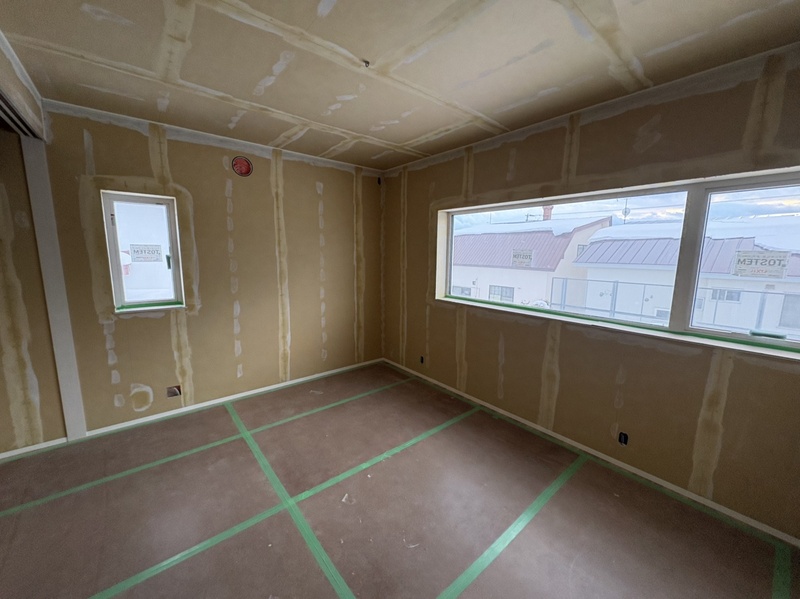

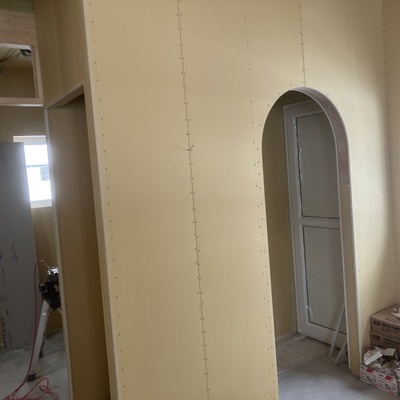

石膏ボードを張っています。
2025.12.11
-

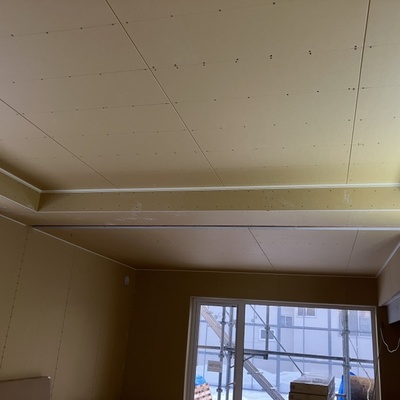

木工事

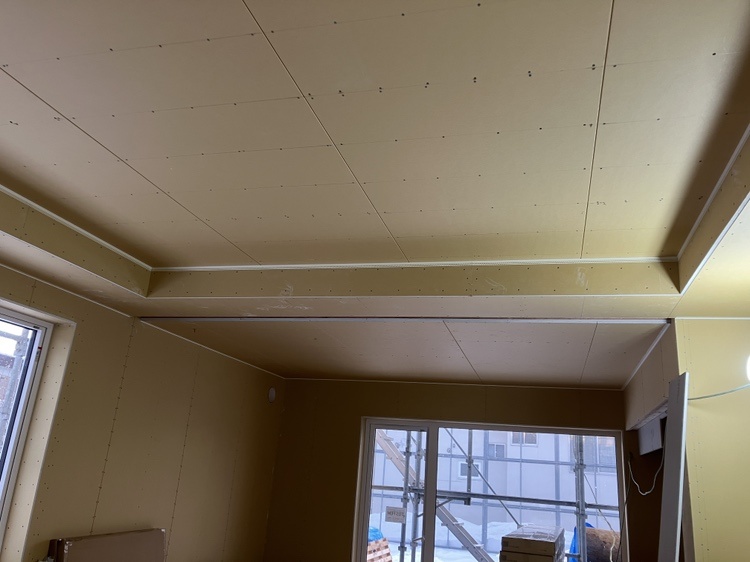

天井の石膏ボードを張っています。
2025.12.22
-

もう工事

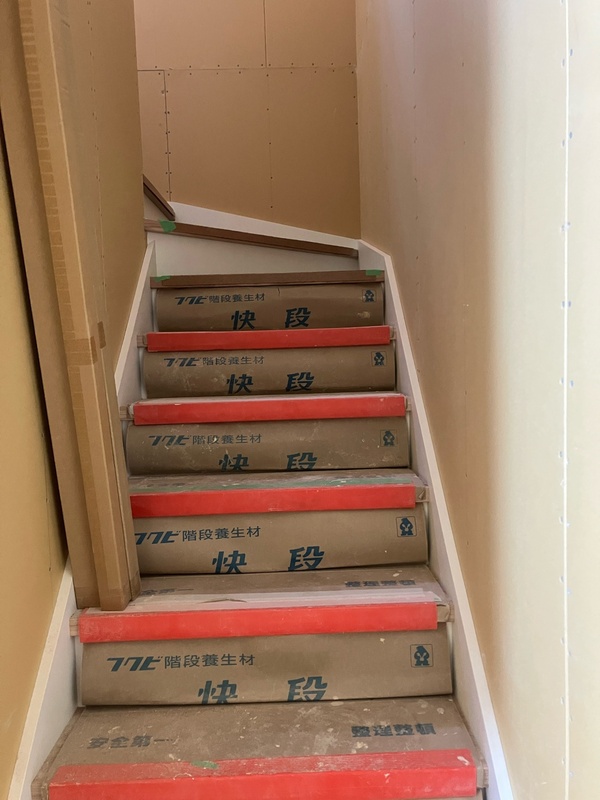

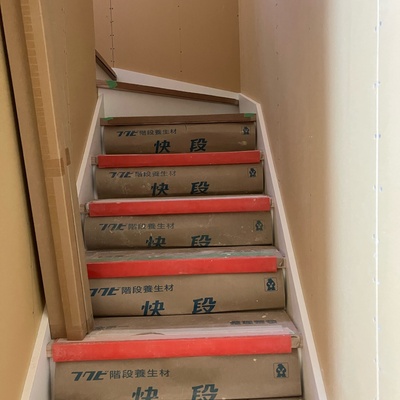

階段を掛けました。
2025.12.24
-

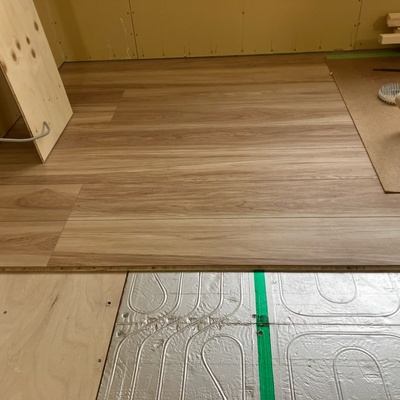

木工事
フロアを張っています。
2025.12.26
-

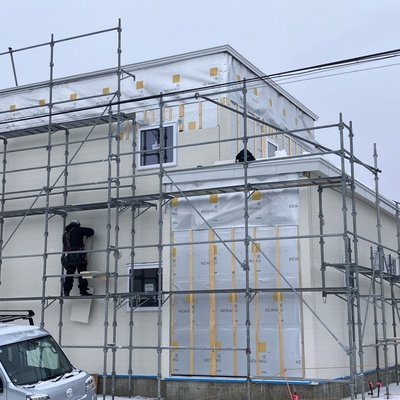

外壁工事
外壁を張っています。
2025.12.26
-

外壁工事
外壁貼りが完了しました。

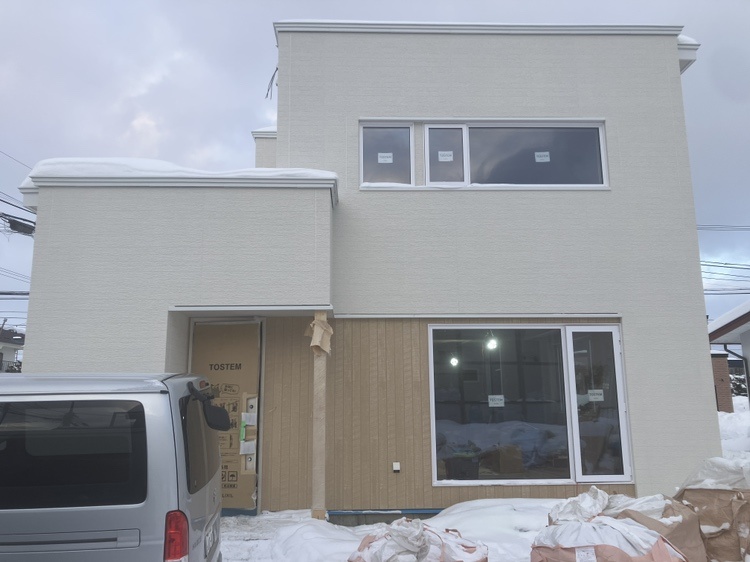

2026.1.6
-

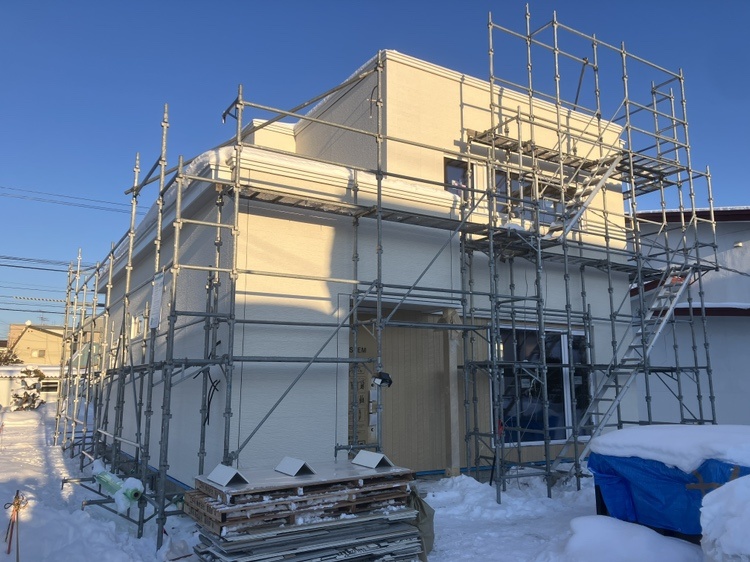

仮設工事
足場が外れました。
2026.1.16
-

仕上工事
クロスのパテ処理をしています。
2026.1.16
-

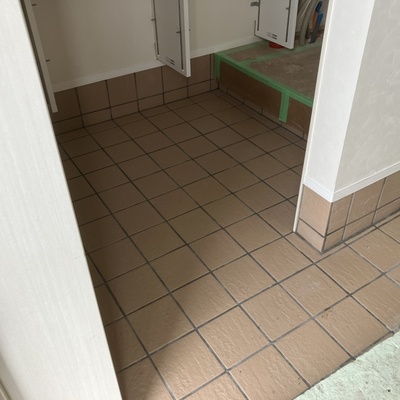

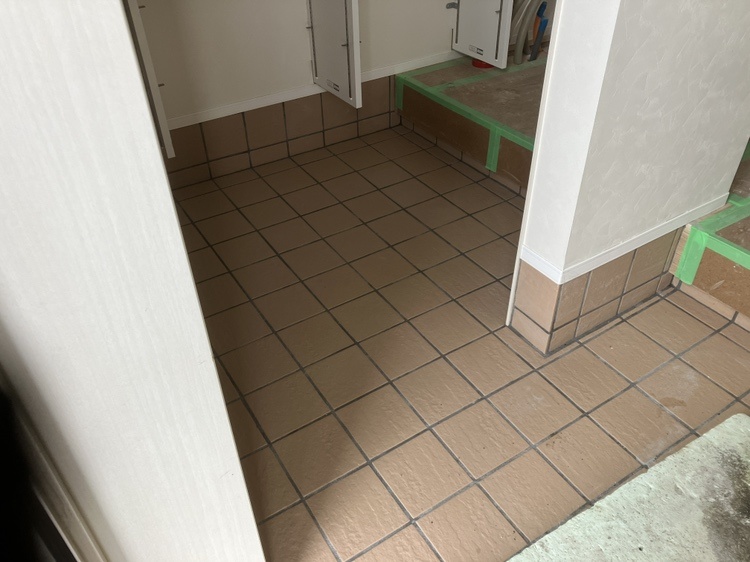

左官工事
玄関タイルを張りました。
2026.1.26
-

仕上げ工事
クロス張りが完了しました。
2026.1.26
-

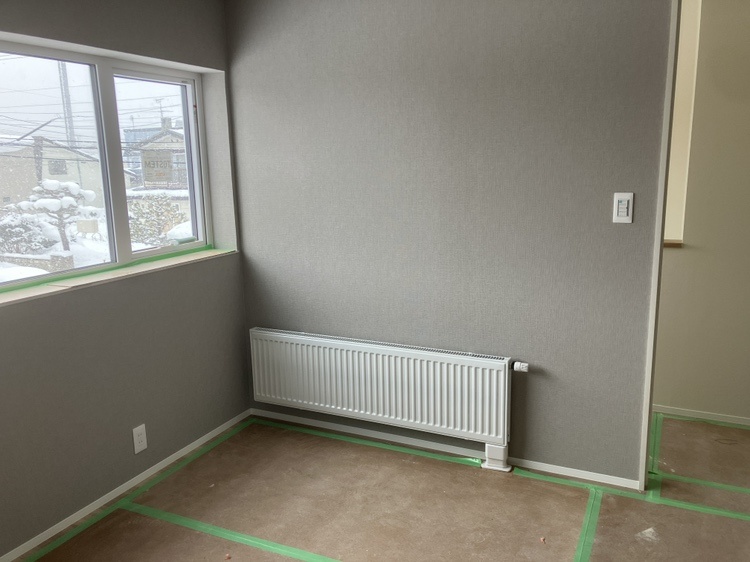

暖房工事

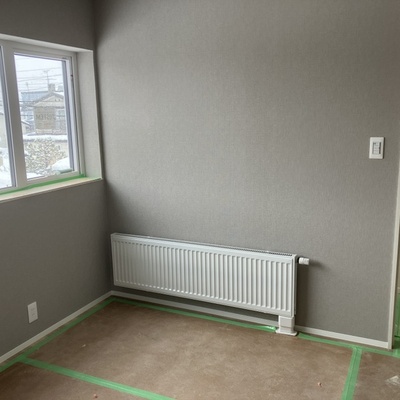

暖房パネルを設置しました。
2026.2.2
-

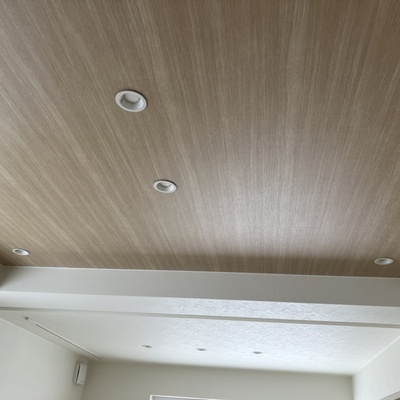

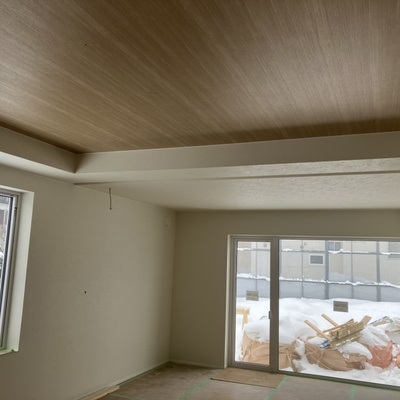

仕上げ工事
照明を設置しました。
2026.2.2
-

仕上げ工事
建具を取り付けました。
2026.2.3
-

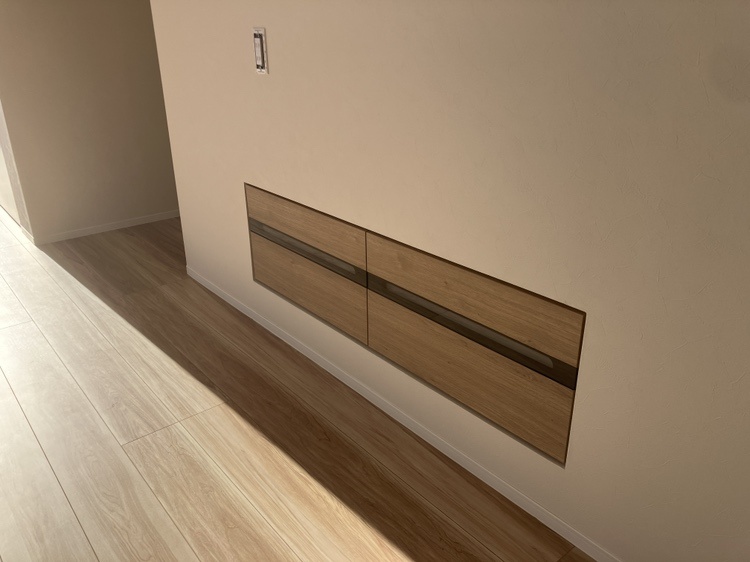

造作家具工事

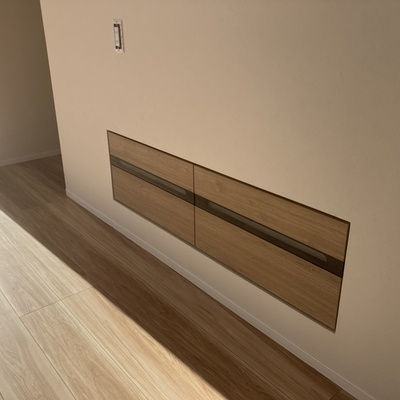

造作家具を設置しました。
2026.2.8
-

仕上げ工事
カーテンを取り付けました。
2026.2.16
