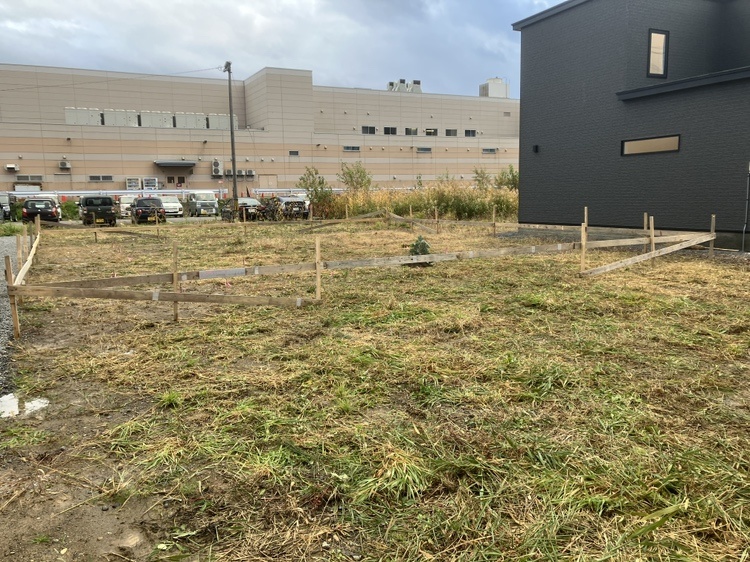

名寄K様邸

2025年10月 着工

  • やり方

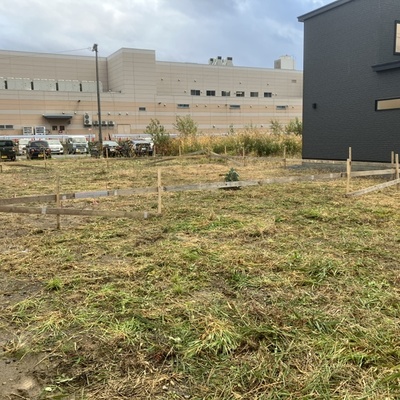

    やり方

    やり方を出しました。

    2025.10.23

  • 地鎮祭

    地鎮祭

    地鎮祭を行いました。

    2025.10.23

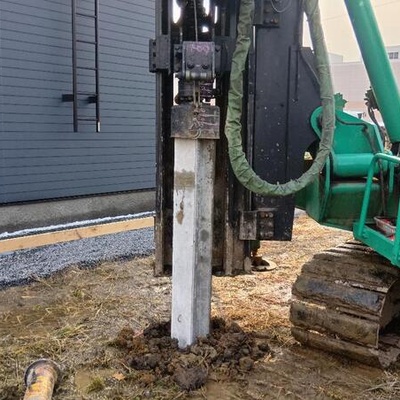

  • 地盤改良工事

    地盤改良工事

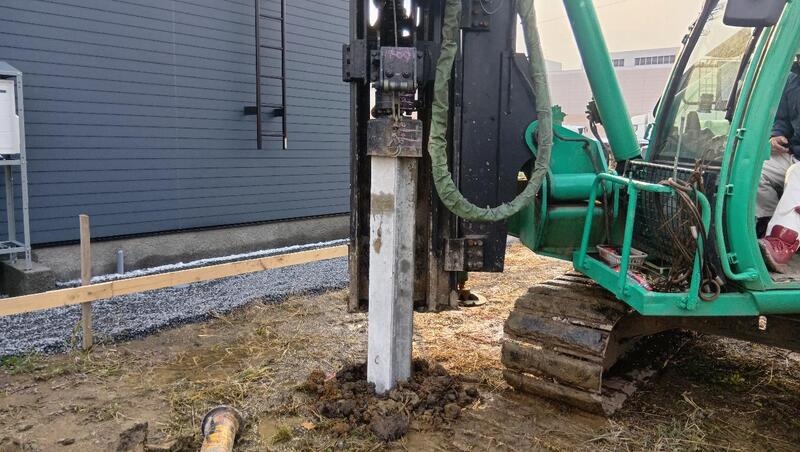

    杭工事をしています。

    2025.10.29

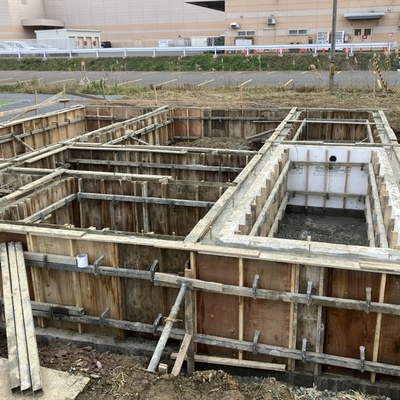

  • 基礎工事

    基礎工事

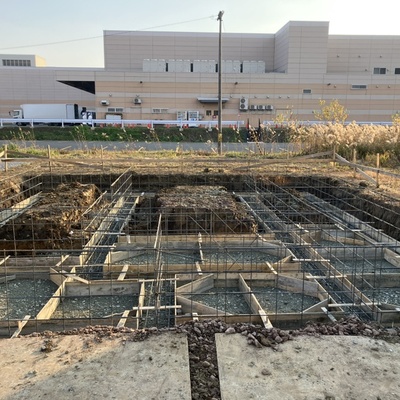

    根掘りを行いました。

    2025.11.4

  • 基礎工事

    基礎工事

    鉄筋を組みました。

    2025.11.5

  • 基礎工事

    基礎工事

    コンクリートを打設しました。

    2025.11.11

  • 基礎工事

    基礎工事

    基礎が完成しました。

    2025.11.22

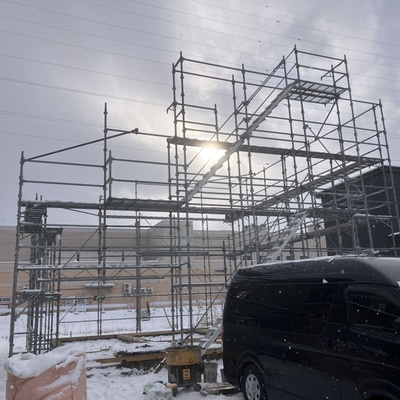

  • 仮設工事

    仮設工事

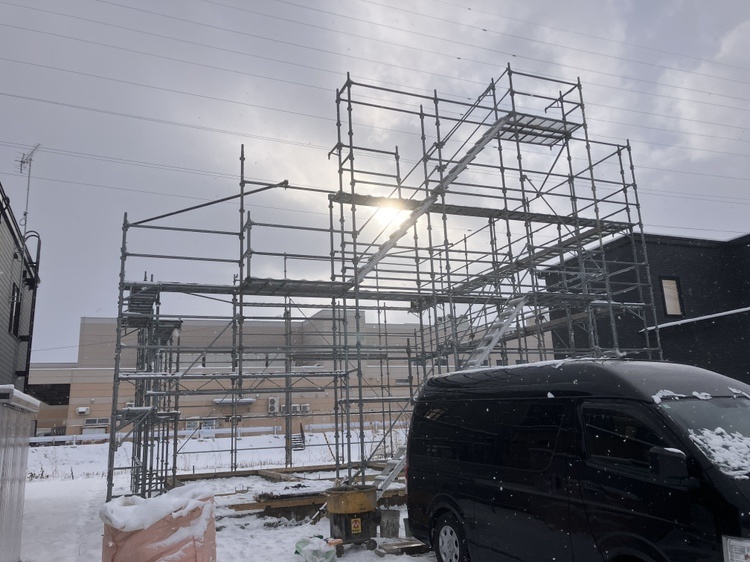

    足場を掛けました。

    2025.12.4

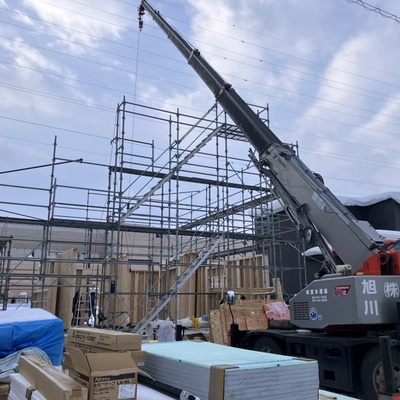

  • 木工事

    木工事

    土台を敷いています。

    2025.12.13

  • 木工事

    木工事

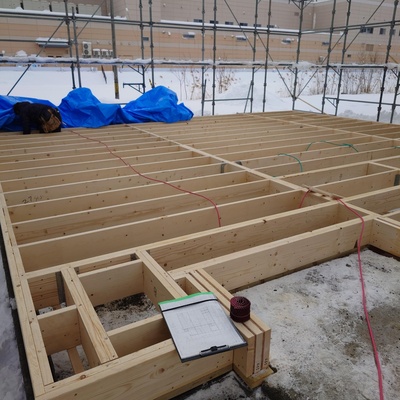

    床を組みました。

    2025.12.15

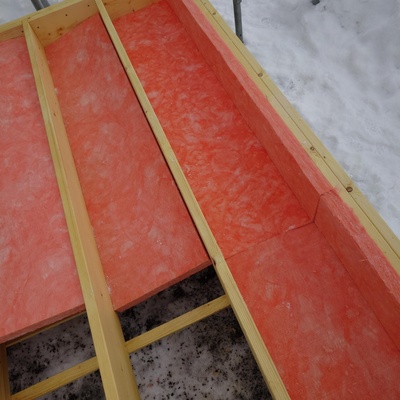

  • 木工事

    木工事

    床の断熱材を入れています。

    2025.12.16

  • 木工事

    木工事

    パネルの建て込みをしています。

    2025.12.20

  • 木工事

    木工事

    附加断熱材を張りました。

    2025.12.23

  • 木工事

    木工事

    窓を取り付けました。

    2025.12.26

  • 木工事

    木工事

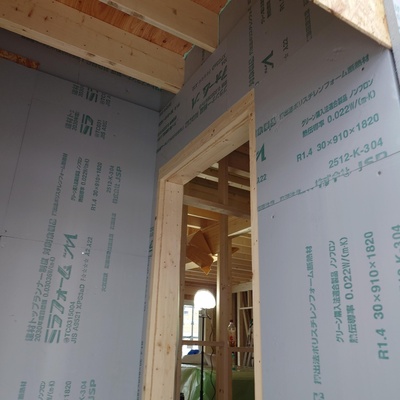

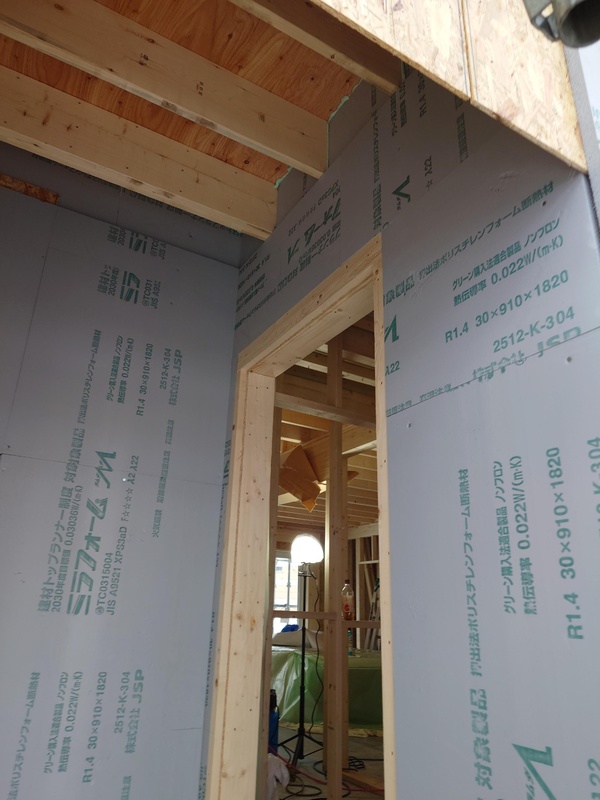

    外壁下地の工事中です。

    2026.1.6

  • 木工事

    木工事

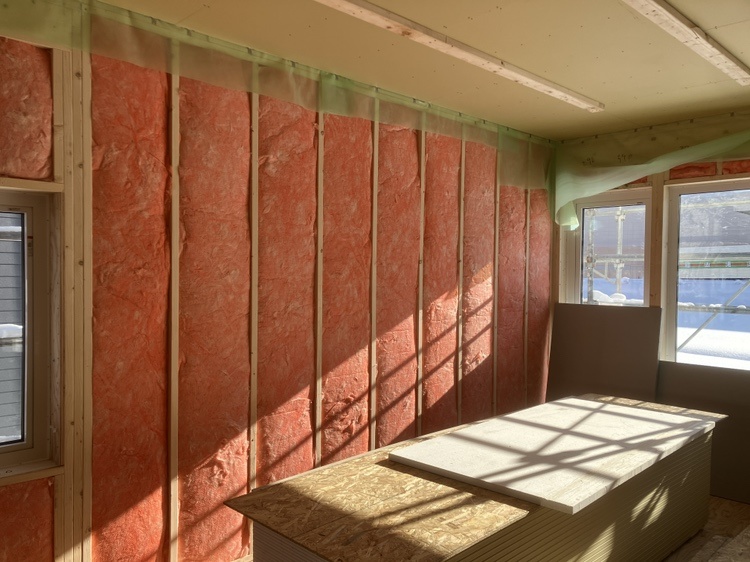

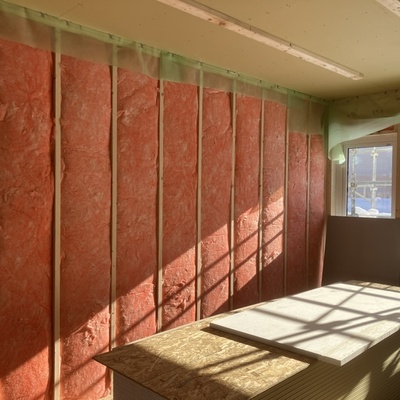

    壁の断熱材を充填しています。

    2026.1.6

  • 電気工事

    電気工事

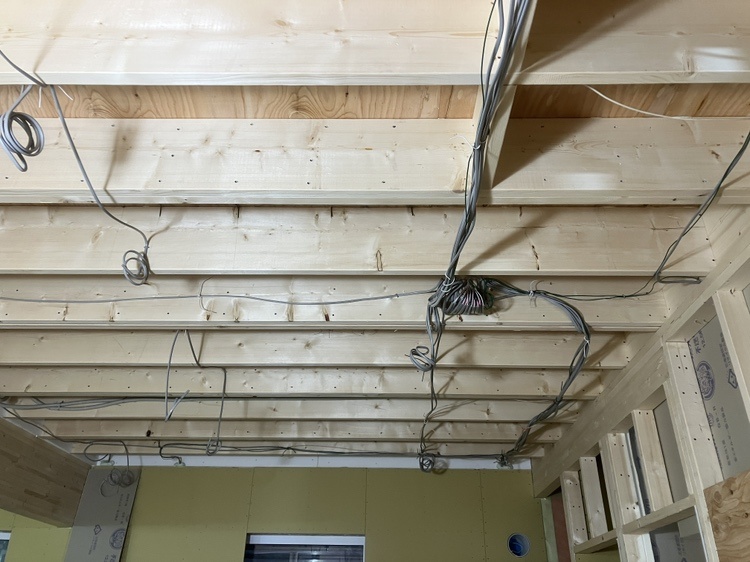

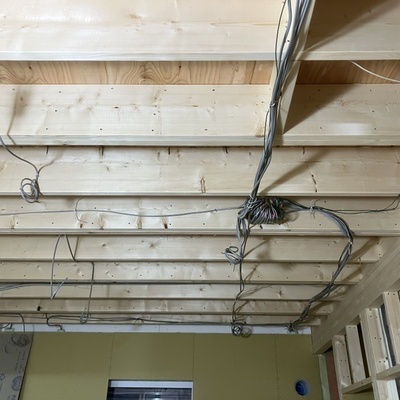

    電気配線をしています。

    2026.1.12

  • 仕上げ工事

    仕上げ工事

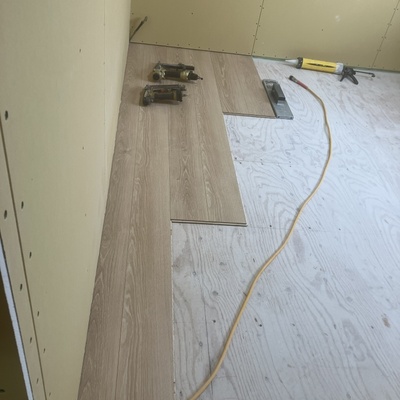

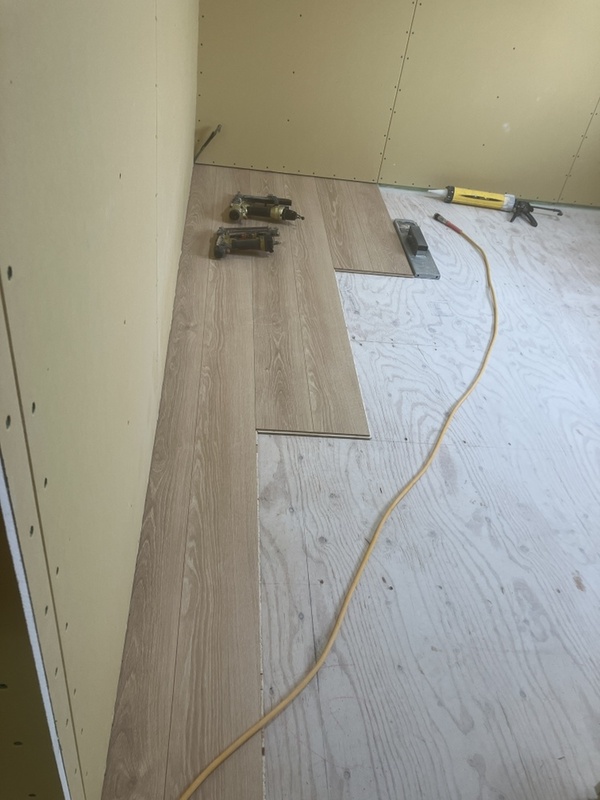

    フロアーを貼りました。

    2026.1.17

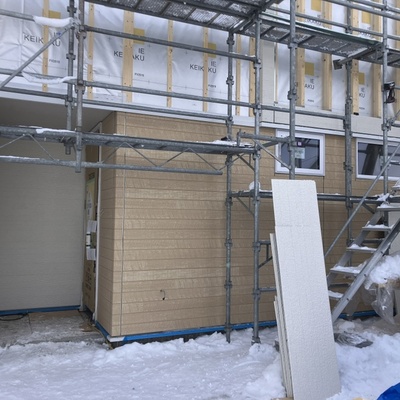

  • 外壁工事

    外壁工事

    外壁を張っています。

    2026.1.22

  • 木工事

    木工事

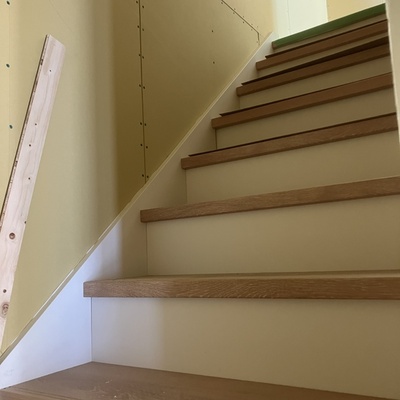

    階段を取り付けました。

    2026.1.27

  • 木工事

    木工事

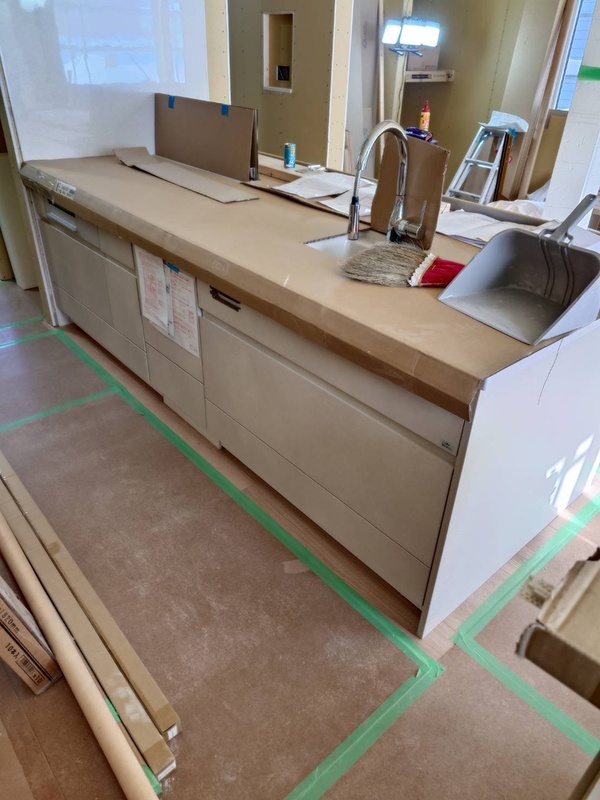

    キッチンを組み立てました。

    2026.2.12

  • 仕上げ工事

    仕上げ工事

    内部塗装をしました。

    2026.2.14

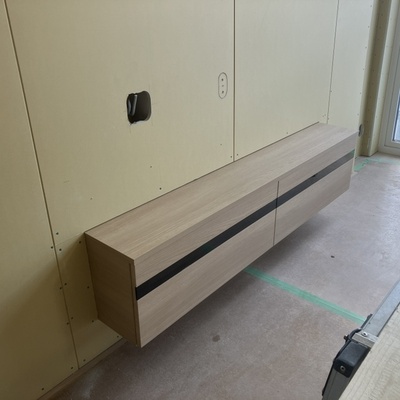

  • 造作家具工事

    造作家具工事

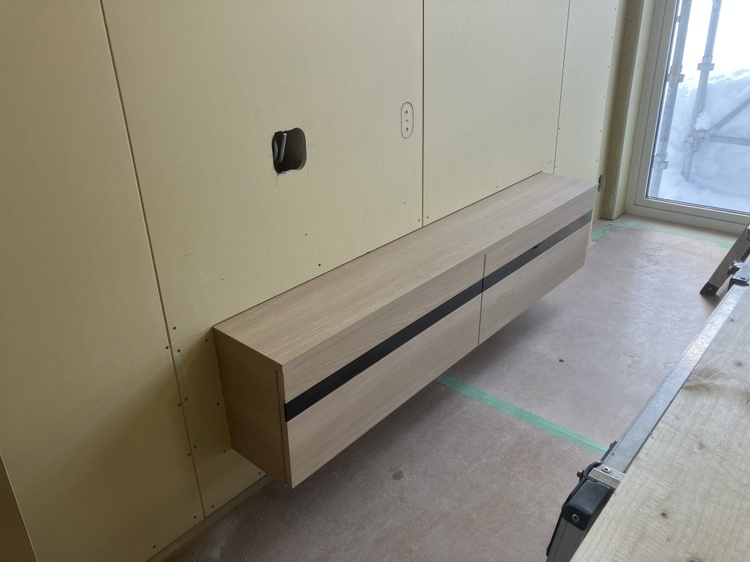

    造作家具を取り付けました。

    2026.2.14

  • 外壁工事

    外壁工事

    外壁工事が終わりました。

    2026.2.21

  • 仕上げ工事

    仕上げ工事

    クロスのパテ処理をしています。

    2026.2.21

  • 仕上げ工事

    仕上げ工事

    クロスを張っています。

    2026.2.24

  • 仕上げ工事

    仕上げ工事

    クロスが張り終わりました。

    2026.2.27
