ひじり野A様邸

2026年4月 着工

  • やり方

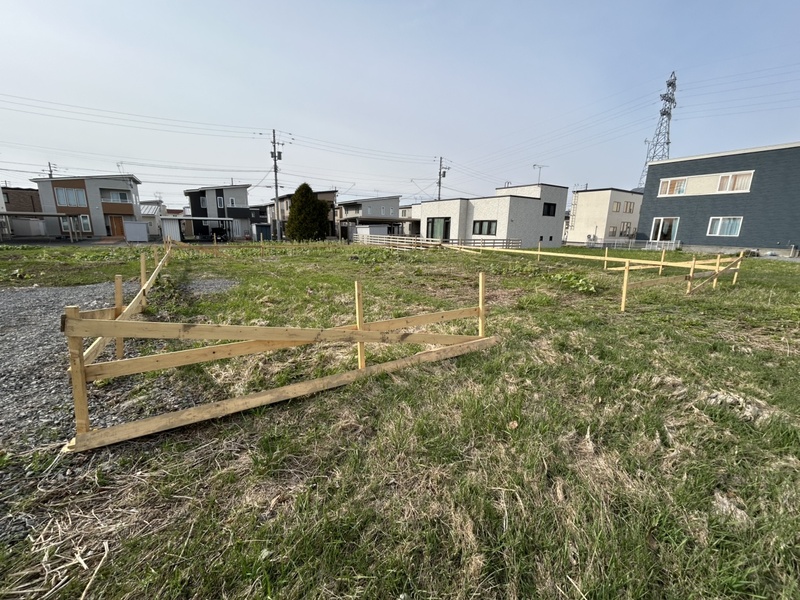

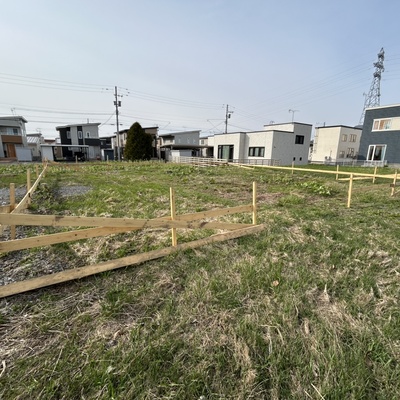

    やり方

    やり方を出しました。

    2026.4.25

  • 基礎工事

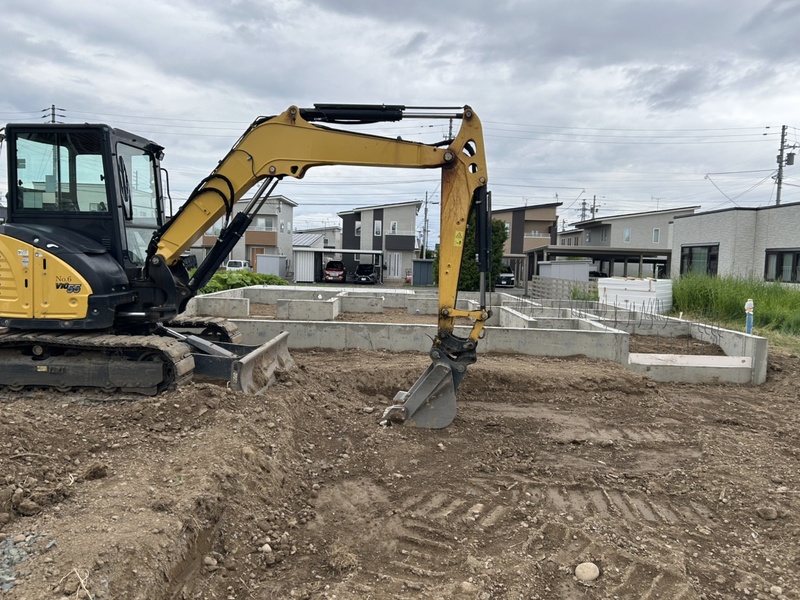

    基礎工事

    配筋が組み上りました。

    2026.5.22

  • 基礎工事

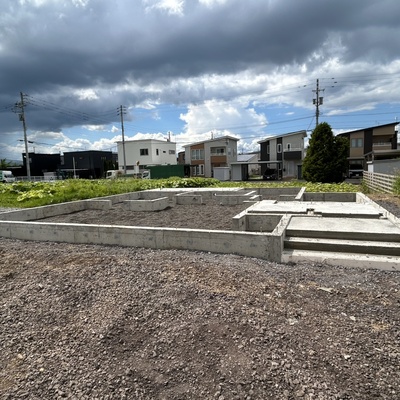

    基礎工事

    型枠をばらしました。

    2026.6.2

  • 基礎工事

    基礎工事

    埋め戻しをしています。

    2026.6.7

  • 基礎工事

    基礎工事

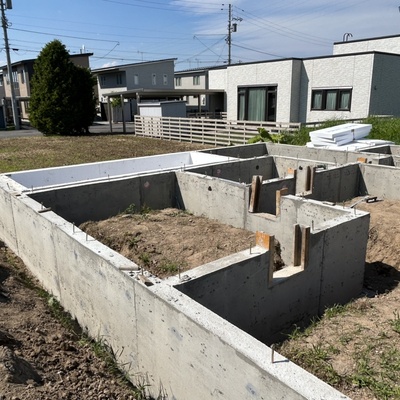

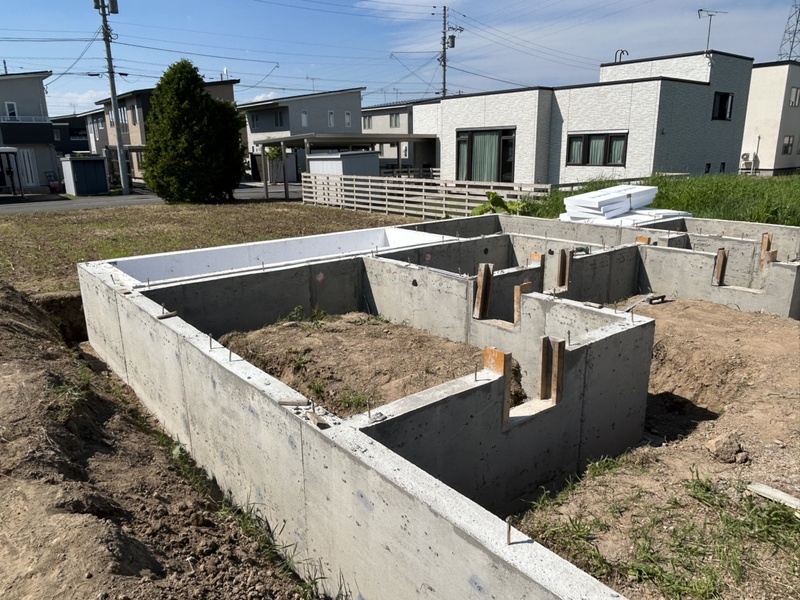

    基礎が完成しました。

    2026.6.12

  • 木工事

    木工事

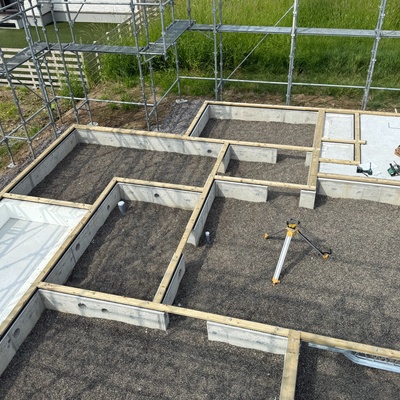

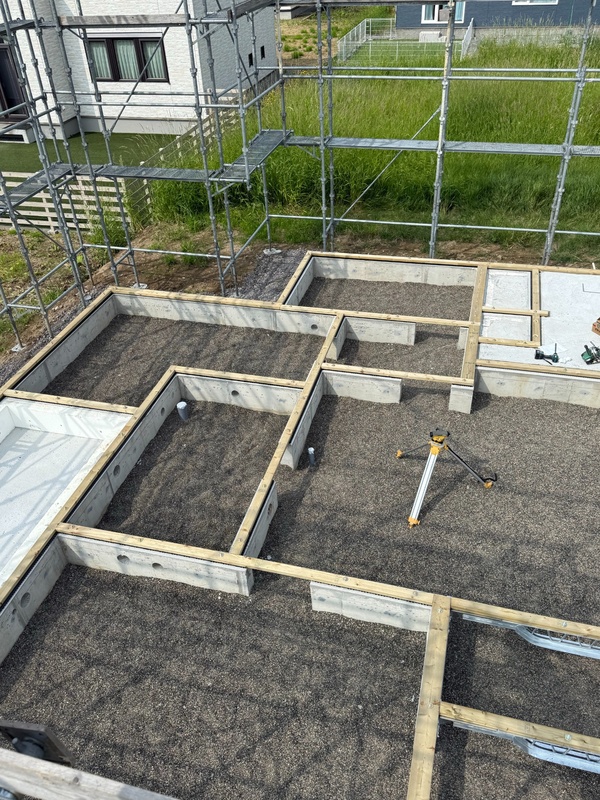

    土台敷きをしました。

    2026.6.22

  • 木工事

    木工事

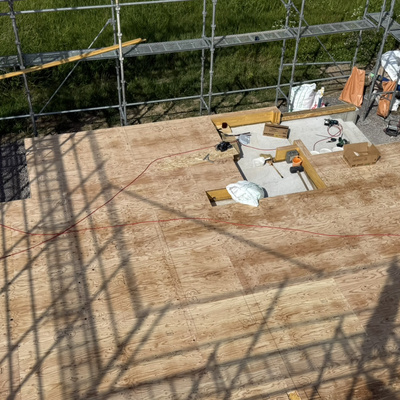

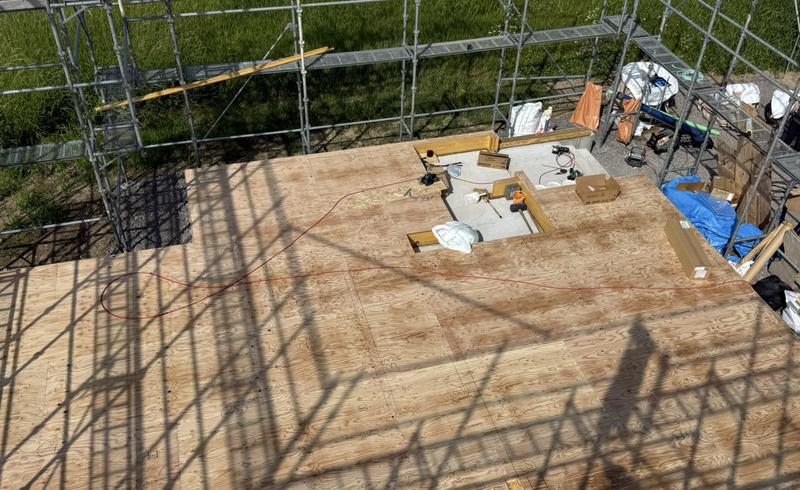

    床の合板を敷きました。

    2026.6.25

  • 木工事

    木工事

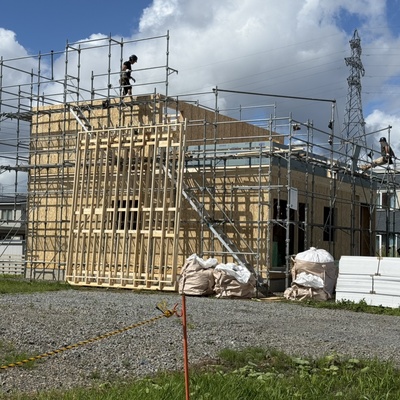

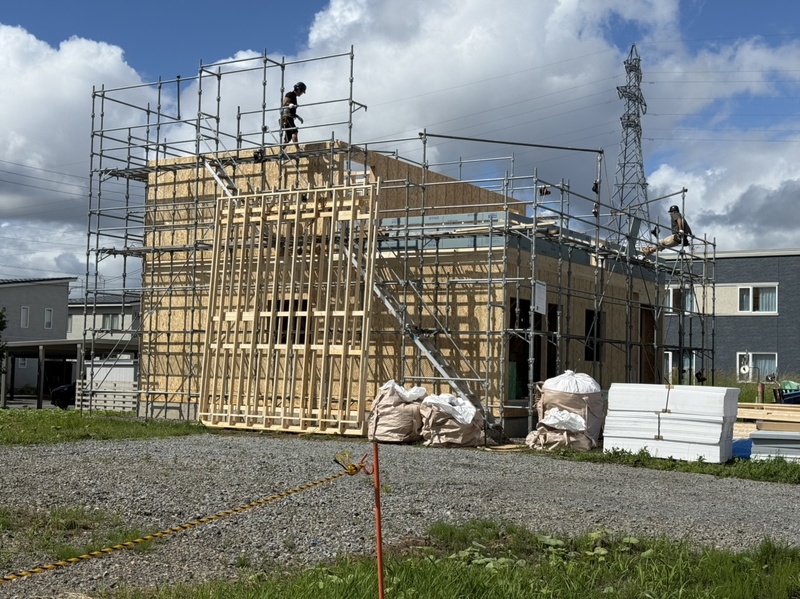

    パネルの建て込みをしています。

    2026.6.29

  • 木工事

    木工事

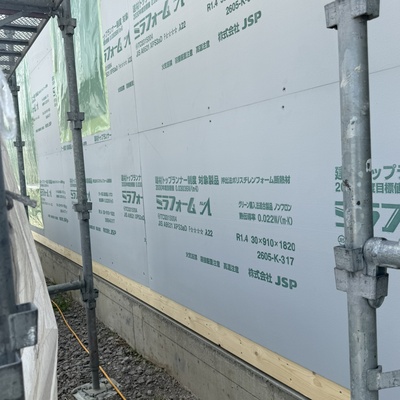

    外部の断熱材を張っています。

    2026.7.2

  • 木工事

    木工事

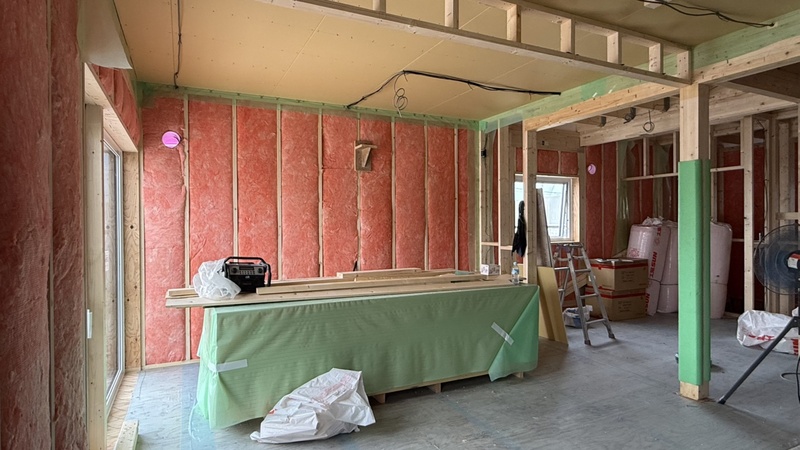

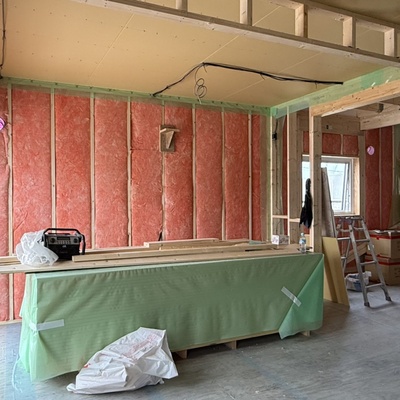

    壁の断熱材を充填しています。

    2026.7.7

  • 電気工事

    電気工事

    電気配線をしました。

    2026.7.8

  • 木工事

    木工事

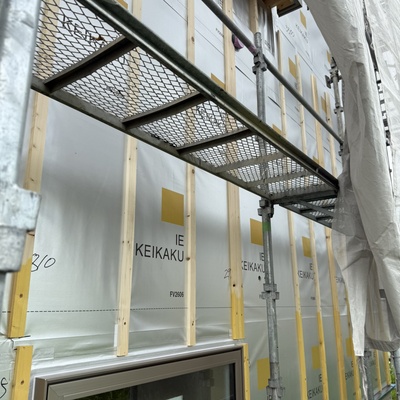

    外壁下地工事をしています。

    2026.7.9

  • 外壁工事

    外壁工事

    外壁を張っています。

    2026.7.17

  • 木工事

    木工事

    壁の石膏ボードを張っています。

    2026.7.17

  • 木工事

    木工事

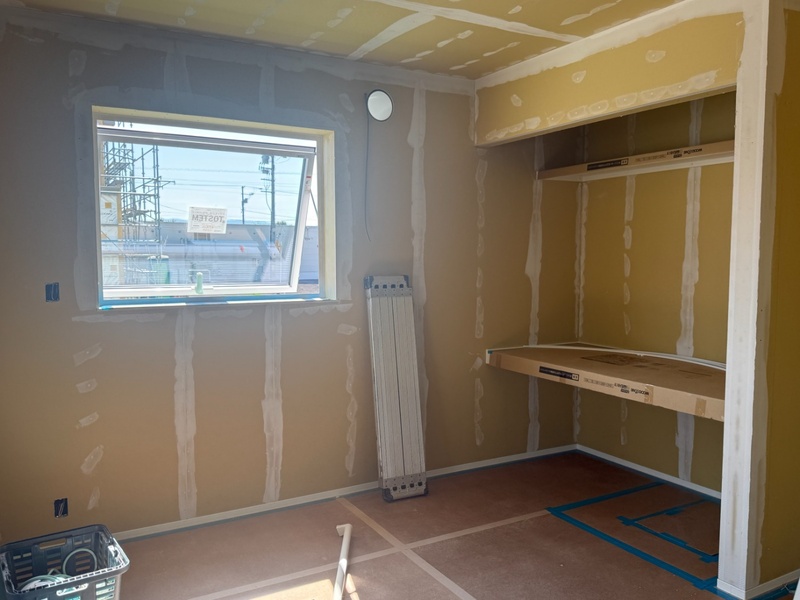

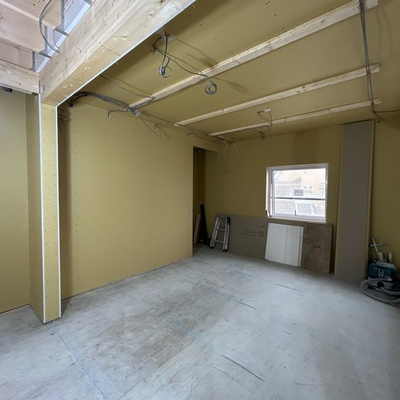

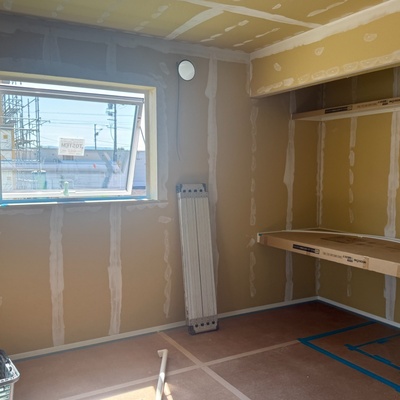

    内部造作をしています。

    2026.8.3

  • 木工事

    木工事

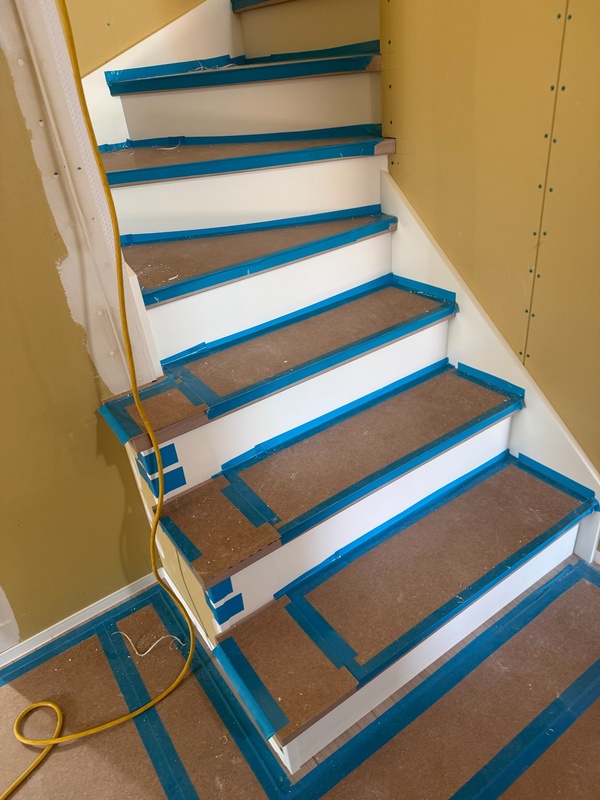

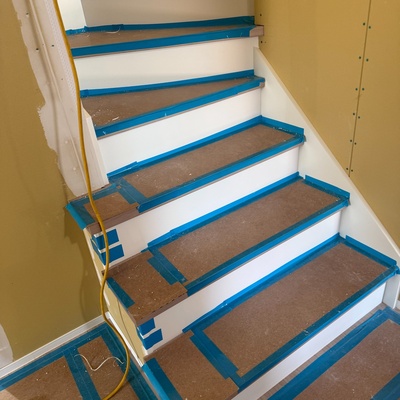

    階段が組み上りました。

    2026.8.4

  • 仕上げ工事

    仕上げ工事

    塗装をしました。

    2026.8.5

  • 仮設工事

    仮設工事

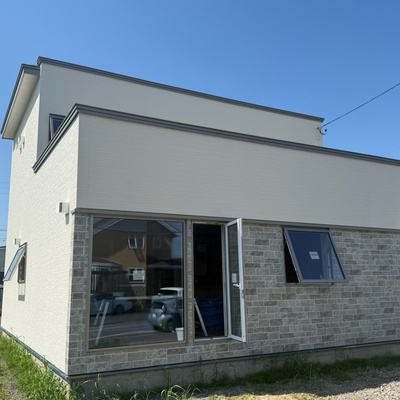

    足場を解体しました。

    2026.8.5

  • 仕上げ工事

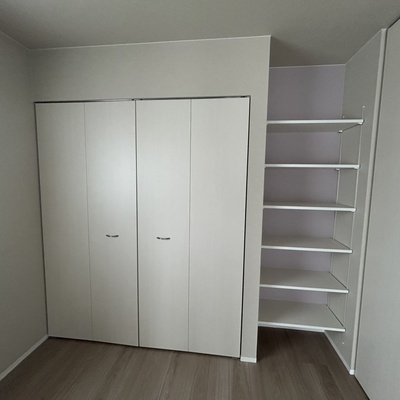

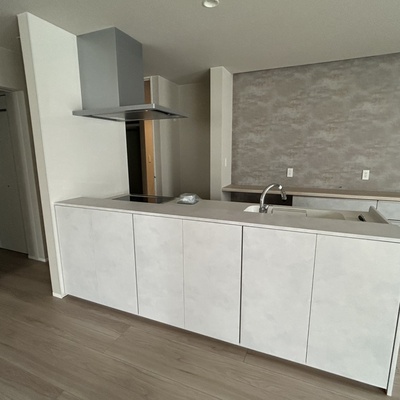

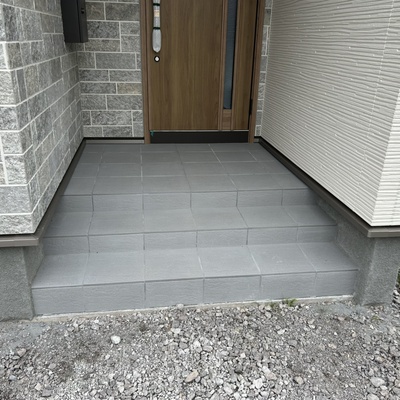

    仕上げ工事

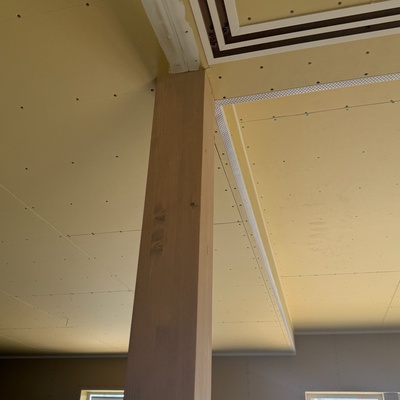

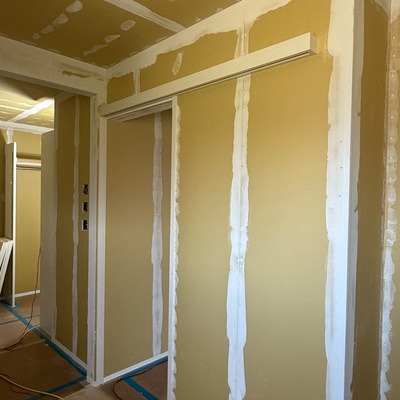

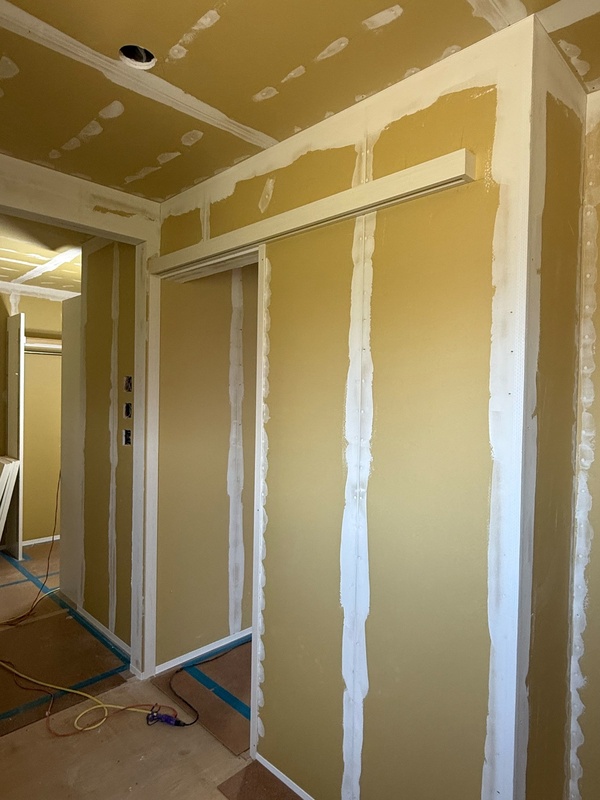

    クロスのパテ処理をしています。

    2026.8.7

  • 仕上げ工事

    仕上げ工事

    パネルヒーターを取り付けました。

    2026.8.24

  • 仕上げ工事

    仕上げ工事

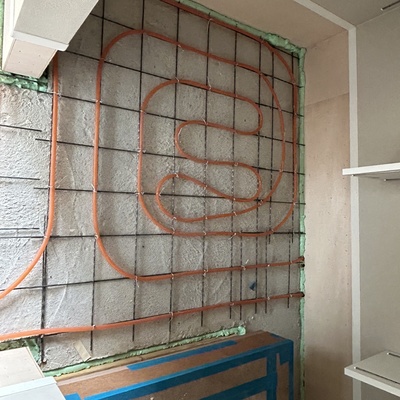

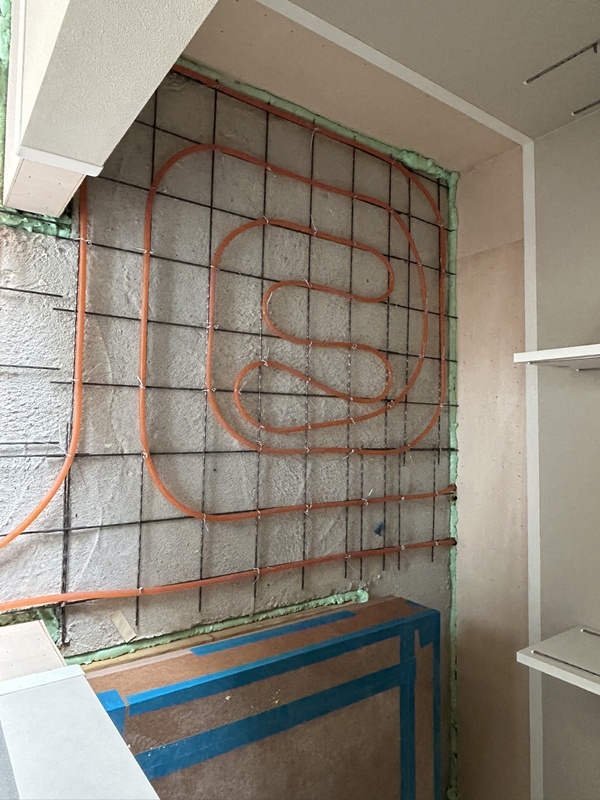

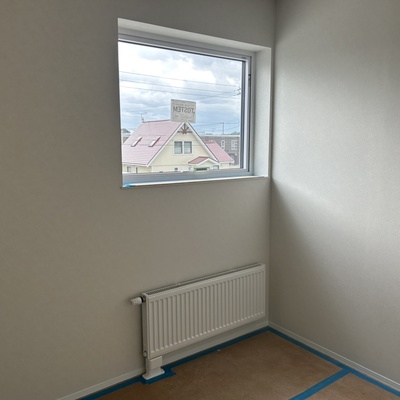

    土間パイピング工事中です。

    2026.8.24
